筑牢大电网 度夏迎奥运

2008-06-17 来源:泰兴电视台 浏览次数:

    随着泰兴经济的发展和居民生活用电增加,今年1-5月份,我市供电量已经达到8.3亿千瓦时,同比增长33%,预计夏季最高用电负荷将超过40万千瓦时。对此,供电部门将采取哪些措施来迎峰度夏,保证奥运期间的供用电安全呢?

    “徐庄变”枢纽完成升级改造

    6月16日上午,记者在徐庄变电所看到:2号主变最后一道用电间隔的综合自动化改造已经进入尾声,1号、2号主变系统顺利通过启动以及相关试验。从2006年开始的徐庄变电所综合改造工程,在今年夏季到来之前加快了速度。供电回路、测控屏、保护屏更换,控制系统的升级,这些原计划要用10个多月才完成的项目,供电技术人员只用了4个月就提前完成了。

    市供电公司检修工区副主任赵春荣告诉记者,通过他们对徐庄变电所老设备的改造更换,供电可靠性得到明显的增强,自动化程度明显的提高。

    徐庄变电所负责城区四分之三的输变电工作,是确保城区正常供用电的关键。从有人值守到无人值守,改造工程对主变电系统的电脑自动化控制以及事故检测保护等装置进行了升级,对一些老化的辅助电力设施实施更换,同时,20余起异常和缺陷得到及时处理。改造后的徐庄变缺陷发生率降低了40%,而电压合格率提高到99.83%.

    10KV、35KV线路  7月1日后不停电

    好的电力运行质态在于科学的规划,市供电公司在今年迎峰度夏之前就拟订了详细的电力调度方案。相对于以往,最大的特点就是抓好事故应急演练,确保小事故小缺陷操作尽量不停电。

    6月16日下午,市供电调度中心开展了今年以来的第三次夏季事故应急演练。演练模拟“22KV黄桥变、110KV沿江变和35KV东进变”同时发生压变事故。多起“电网故障信息”迅速反馈到调度中心,值班员忙而不乱,详细询问保护动作情况和现场设备状况,迅速拟订处置方案。

    经过两个多小时的紧张操作,故障被逐一排除,电网没有因为事故出现大范围停电状况。据了解,按照供电公司的计划安排,7月1日以后至9月底,10KV、35KV线路将禁止单一问题停电操作。一些原本相对随意的停电操作将通过延迟安排和集中处理的方式进行。这样的要求对整个电网调度和事故处理水平提出了更严格的要求。

    市供电调度中心主任李新平说,他们认真研究了电网运行方式,针对电网薄弱环节制定了电网事故保电预案,组织了多次反事故演习,提高了调度员事故应急处理能力,制定了送电线路限额和负荷应急转移方案,确保电网在迎峰度夏和奥运期间安全稳定运行。

    新的调度方案实施以后,调度中心已经开展了4次人员培训和3次事故演练,对于梳理出来的20多个电网缺陷,也制定了集中处理计划。

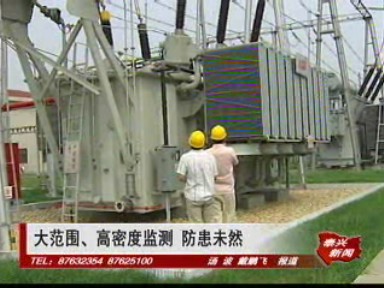

    大范围、高密度监测  防患未然

    编织供用电监测网络,是夏季电力安全的基础性工作。今年,我市供电部门从细节入手把这项工作抓紧抓实。

    220KV洋思变电所是刚建成不久的全自动变电所。尽管一切都还是新的,但对于电力设备的监控,市供电部门却一直没有放松过,红外线测温是经常实施的检测举措。

    电力关键部位的温度有着标准的理论数据,超过了,往往会导致设备过热引发事故。供电公司输变电运行工区的负责同志告诉记者,除了日常的检测之外,最近所有的220KV无人值守变电所还将指派专业人员值班,确保在事故发生时第一时间赶到现场处置。除此之外,工区在日常管理的基础上,加大了线路巡视的密度和范围。把线路巡视周期由3天1次加大到1天1次,远红外测温由1季度1次改为半月1次。

    市供电公司输变电运行工区主任徐正宏说:我们安排最好、最优秀的工作人员,增加对设备的巡视次数和设备的远红外测温次数。从细节入手,将平常一些容易忽略的问题,一一查处出来。

    在城区,电力技术人员的监控更为严格:巡线、测压还包括进户线的检测,对于一些老化设施,一经发现立刻更换。到目前为止,共排除隐患40多处,维修更换配电设施26个。

    抢修小组时刻准备着

    我市目前拥有220KV线路154公里、110KV线路209公里。电力事故抢修任务面广量大,面对即将到来的夏季用电高峰和奥运盛会,市供电部门及时充实抢修力量,确保24小时在线在班服务。

    6月16日下午,市延令新村蔡西配电室发生了停电事故。供电部门电力抢修小组只用了6分钟便赶到现场,现场检测更换重接。20分钟后,蔡西配电室恢复了供电。抢修人员并没有立即撤离现场,而是在事故区域开展了电力检查,确保不发生次生事故。

    从5月份开始,我市供电部门进一步充实了抢修力量,10多名经验丰富的技术骨干被充实到抢修一线。配电工区实施24小时值班守侯,3个抢修班组轮流在岗,一有险情立刻投入战斗。抢修过程实施人性化操作,尽量避免抢修造成的停电损失。

    市供电公司配电工区主任助理张强说:抢修中,首先保证人员的的到位,其次保证材料的到位。我们制定了应急预案,应急预案我们不断的演练,而且我们是以最优化的应急预案,确保所有的抢修能及时、快速来处理结束。

    同时,市供电部门还将日常抢修和检查结合起来,实行故障区全方位排查,抢修一处,完善一片。一个月来,城区共排除电力事故130多起,更换维修损坏、老化设备38台套,停电率则降低了60%。
